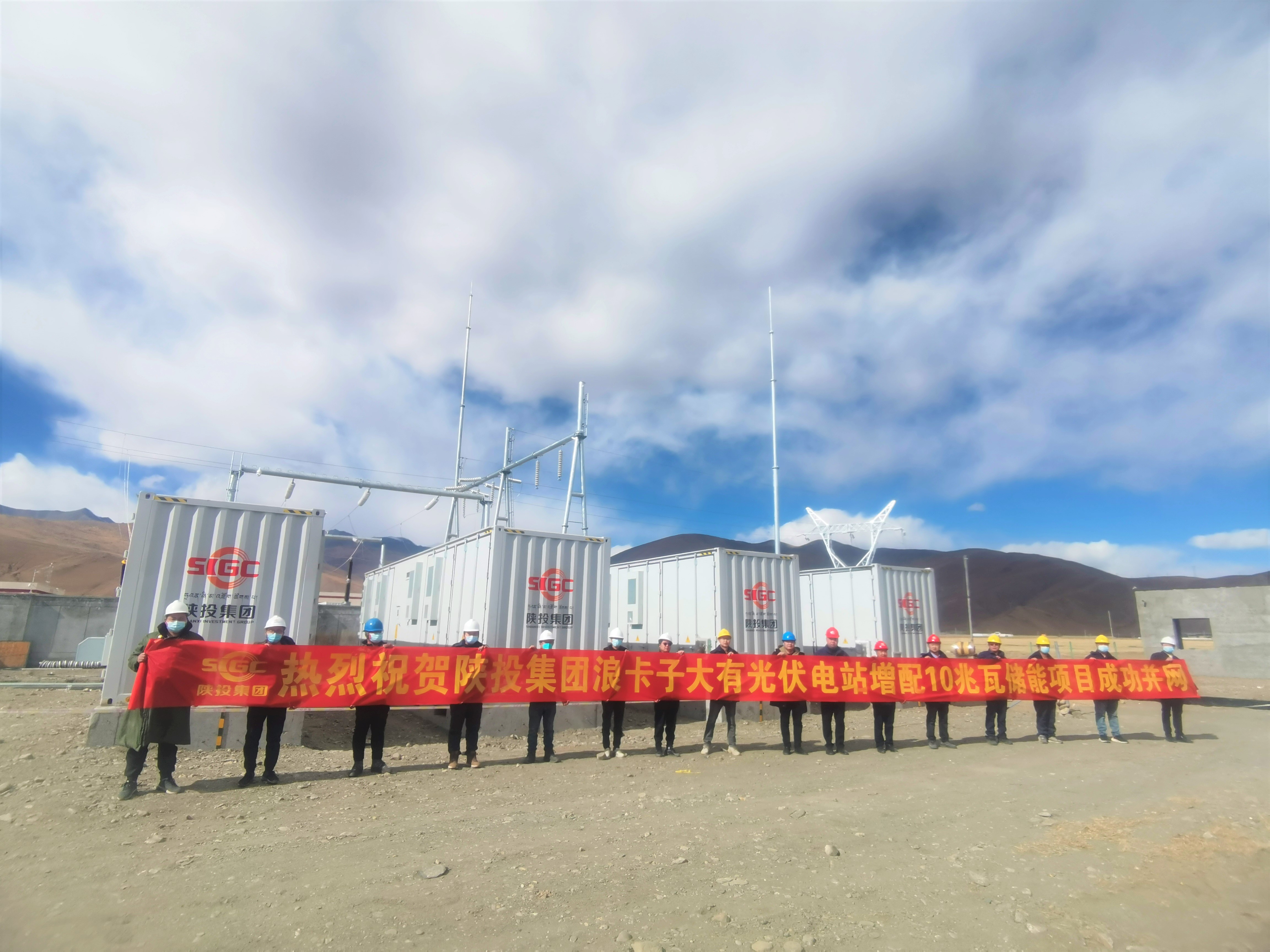

雷竞技集团水电山南公司浪卡子电站10兆瓦时储能项目乐成并网

宣布时间:2022-12-27 来源:水电公司 作者:吴宁宁
分享到:

“合储能间隔545断路器” ,12月27日12时10分 ,随着水电山南公司储能项目启委会总指挥一声令下 ,西藏自治区今冬明春及“十四五”保供项目——浪卡子电站10兆瓦时储能项目实现全容量并网发电。


浪卡子电站10MWh储能项目是雷竞技集团贯彻落实西藏自治区保供电事情的技术革新项目 ,也是集团首个通过存量光伏电站革新升级增配储能的项目。该项目纳入自治区存量光伏增配储能保供项目规模清单 ,享受存量光伏绿电补贴政策 ,于10月22日开工建设 ,并网后可实现234.70万千瓦时年平均发电量 ,将填补西藏岑岭期电力缺口 ,为区域经济社会生长提供宁静、清洁的绿色电能。

该项目在建设历程中 ,设备进场和施人为源包管面临诸多困难 ,高原降雪、高寒冻土对项目地勘、试桩、开挖等事情带来巨大挑战。山南公司勇担能源保供政治责任 ,以建设“高原储能发电标杆工程”为目标导向 ,充分发挥党支部战斗堡垒作用和雷竞技驻藏新能源战斗队攻坚作用 ,凝聚参建各方 ,发挥“艰苦不怕刻苦、缺氧不缺精神、海拔高境界更高”的斗争精神 ,迎风冒雪施工、争分夺秒拼抢 ,一鼓作气推动储能项目67天实现全容量并网发电 ,以实际行动履行国有企颐魅政治继续。
