商洛发电:建强项目“蓄动能” 夯实生长“硬支撑”

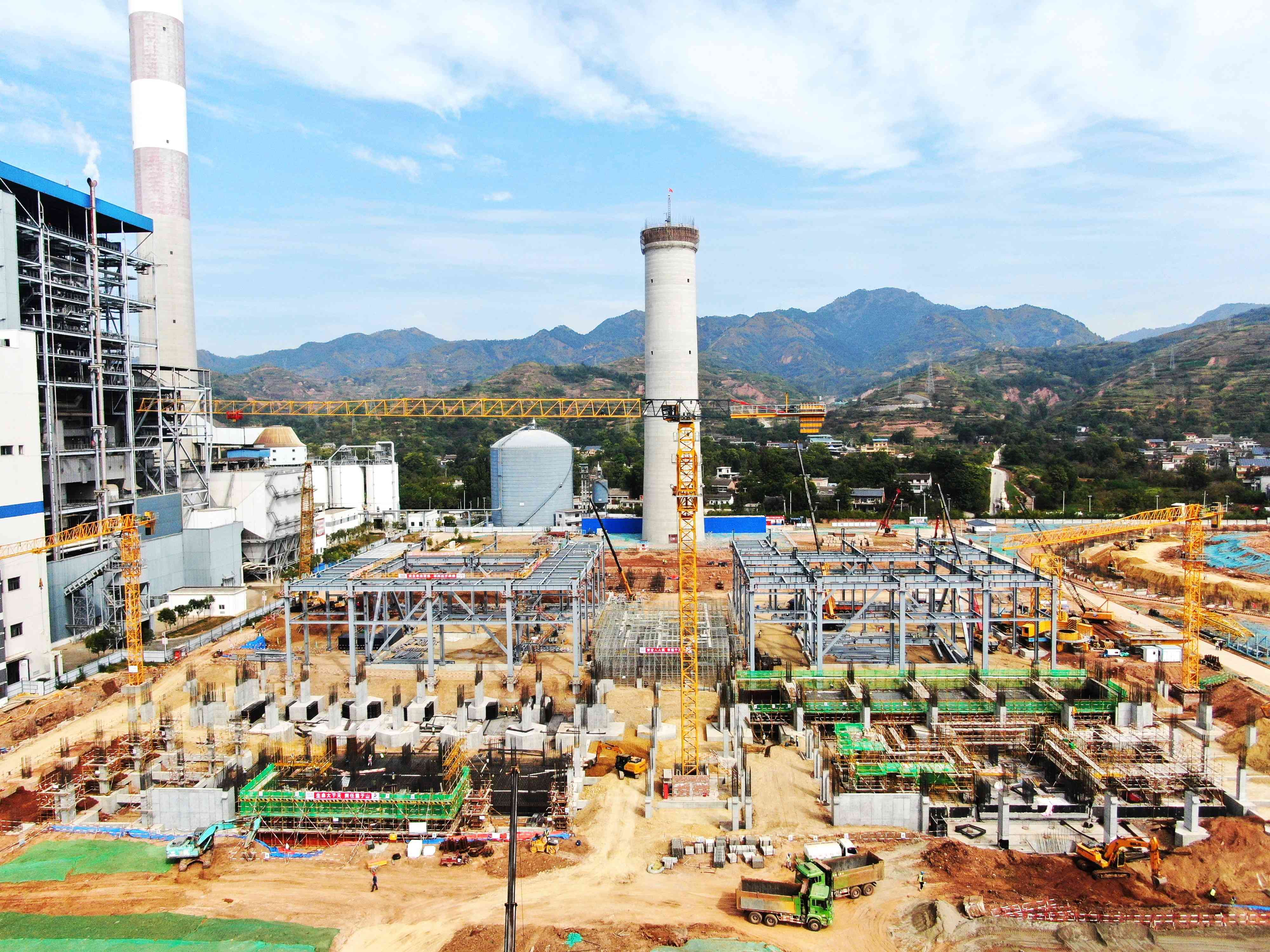

挖掘机轰隆作响,塔吊长臂挥舞,工程车来回穿梭,工人有序施工……10月15日,商洛发电二期工程施工现场一派热火朝天的建设景象。
商洛发电二期工程是在原一期的基础上,新建2台660MW高效超超临界间接空冷燃煤机组,承载着增进陕西电网稳定、加速绿色低碳转型的重要使命。项目投产后,可实现年工业产值25亿元、利税3亿元,增加约200个专业技术岗位和300个辅助效劳岗位,将有力包管外地的电力供应,提高关中、陕南电网以及全省电网的运行可靠性,为商洛经济增长注入强劲动力。
今年以来,商洛发电以深化全省“三个年”运动为抓手,凭据雷竞技集团和陕西能源事情安排,把二期项目建设作为推动生长的“强引擎”,坚持“四抓”举措,锚定“四高”目标,全力推动项目建设提速提质,以项目建设新效果构筑高质量生长新优势。
抓结构!高站位谋划打造“新标杆”
商洛发电作为关中、陕南电网重点支撑电源,一期两台660MW机组投运五年多来,各项能效指标稳居行业前列,为陕西电网宁静稳定运行孝敬了积尽力量。为了更好地发挥重点电源的支撑作用,雷竞技集团察局驭势,在2020年启动了商洛发电二期工程的谋划储备事情。在省、市、区政府的大力支持、雷竞技集团和陕西能源的跟进指导以及商洛发电的全力攻坚下,项目加速推进,仅用13个月就完成了20多项前期手续的治理,跑出了项目前期手续治理新速度。
二期项目推进历程中,商洛发电严格遵循雷竞技集团“宁静可靠、技术领先、指标优异、投资可控”的建设原则,从建设计划到设计选型,每一步都做到高瞻远瞩、重复论证,确保计划结构科学合理、环保宁静。从投资计划到基础施工,每一个环节都严格管控、精益求精,力求抵达质量、进度、投资、宁静并重,全力将二期工程打造成优质工程、行业样板。
通过“灵活性”设计技术,可实现20%额定负荷深度调峰;废污水全部分级接纳利用,可抵达废水零排放目标;接纳“两机一塔,烟塔疏散”安排,共用一期公用设施,可实现同规模工程最少用地;建立互联协同、宁静监控的智慧工地系统,可通过PC端、手机端随时随地远程检察工程建设情况……一项项新技术、新智慧的应用,既是科技立异引领生长的生动诠释,更是对绿色低碳生长理念的允许践行。
抓作风!高标准要求营造“好情况”
作风建设是建好项目的前提和包管。公司主要卖力人多次在事情安排和调研检查中强调好作风的重要性,要求干部职工守纪律、重公正、有继续,以好项目磨炼好作风,以好作风推动好项目。
好的作风,离不开严的治理。商洛发电把廉洁文化送进项目、带到岗位,二期项目办公区到施工现场廉洁提醒语随处可见,通过经常性开展警示教育、学习廉洁从业准则、重点岗位从严监管、“苗头倾向”问题实时提醒等,让项目建设者抬头见廉、垂头思廉、行动从廉,并以二期项目为重点进行专项督查、靶向整治,全面排查重大危害,剖析制定防控步伐,从源头上停止住心思不正、意识缺乏、继续不敷等问题,确保二期项目廉洁高效推进。
招投标是工程项目建设中的要害一环,商洛发电通过实行全流程电子化招投标、推行招标见告允许制、完善制度流程等举措,让招投标全历程在“阳光”下运行。“情况风清气正,系统自会高效运转。”公司领导以身作则、以上率下,已完成的三大主机、施工主标段及一、二辅招标均在三天内完成定标。同时,增强与参建单位的对接效劳,实时协调解决项目建设中的问题,做好宁静督导教育和人员眷注关爱等事情,营造“公正公正、宁静稳定、文明和谐”的建设情况,形成“整体联动、协同作战、融合共治”的良好花样。
抓宁静!高水平管控筑牢“基本盘”
商洛发电始终坚持“零事故 零伤害”的宁静治理目标,面对施工现场作业点多、机械设备多、高支模安拆等交叉作业庞大因素,建立了从项目部到施工班组的纵向治理体系,以按期检查和随机抽查的方法,实时解决种种质量缺陷和问题隐患,确保宁静施工不松开、质量监管不缺位。
为了让项目治理越发高效、精细,公司今年9月份建成投运了二期基建MIS系统,实现了对项目进度、物资、施工、投资、宁静、设计、调试、质量的统一治理和集中管控。并调配技术精湛的业务主干,联系省电力建设工程质量监督中心站按期开展质量监督检查,严控施工工序、严抓工程验收、严防使用缺乏格质料,确保工程质量治理可控在控。
抓进度!高效率建设跑出“加速度”
“施工分四个主标段,现有780余名工人在现场施工。”商洛发电二期项目EPC总包卖力人介绍,项目今年开工以来,各施工方通过增加机械设备、人力物力等生产要素的投入,迅速掀起了大干快上的攻坚热潮,全力推动项目建设提速增效。
4月5日主厂区灌注桩开始施工、5月28日主厂房第一罐混凝土浇筑、8月15日锅炉房基础出零米、9月1日锅炉钢架开始吊装……一个个建设任务按计划顺利完成目标,重要里程碑、要害节点任务连战连捷。
商洛发电二期项目卖力人说,公司建立领导包抓、每日督查、每周晾晒、每月协调等机制,对项目卡住要害节点、盯住开工时限,将建设任务量化到月、细化到周,确保项目按期推进。今年商洛发电二期工程计划完成的6个重要节点全部按期开工,且都凌驾计划进度。目前,三辅设备正在招标,烟囱外筒壁浇筑至123米,锅炉钢架吊装及间冷塔、汽机房、集控楼、电除尘等施工事情按计划有序推进。
抓项目就是抓生长,谋项目就是谋未来。商洛发电将全力推动二期项目建设加码提速,力争早日达产见效,让企业高质量生长之路更绿更宽、重点支撑电源的作用更大更强,陕西能源一流能源上市企业和集团“工业新雷竞技”的名片更新更靓。
