陕西日报:佛坪抽水蓄能项目:酣战正酣攻节点 精细管控保工期

宣布时间:2025-06-20 来源:陕西日报 作者:陈衡
分享到:

通风宁静洞全线领悟、进厂交通洞每月推进200米以上、六号路开工掘进、引水调压井检修门路隧道进口开挖完成、发电主厂房顶拱开挖“精雕细琢”,为佛坪抽水蓄能项目推进打造工程样板……

从挂图作战到全力攻坚,从单点突破到多点突围,连续刷新的项目“进度条”背后,是佛坪抽水蓄能项目攻坚的时不我待。

精雕细琢 打造厂房顶拱开挖样板工程

4月10日,项目部组织开挖班组开展现场技术交底,通过精准通报孔位、孔深、孔距、装药结构等要害参数,明确质量创优目标,为工程高标准推进涤讪基础。

施工历程中,丈量团队凭借毫米级精度,在每循环开挖前完成周边孔位及尾线点的精准放样,同步标注超挖值,确保施工轨迹“零偏差”。

“作业全程实行‘分区定人定位’责任制,由专职技术员驻场监督。钻工团队接纳气腿式凿岩机施工,将开孔偏差严格控制在2厘米以内,远优于5厘米的规范标准。针对庞大岩层条件,立异运用短钎开孔技术,通过‘精准定位+动态调角’的工艺组合,攻克倾斜岩面施工难题。”佛坪抽水蓄能项目工程治理部卖力人说。

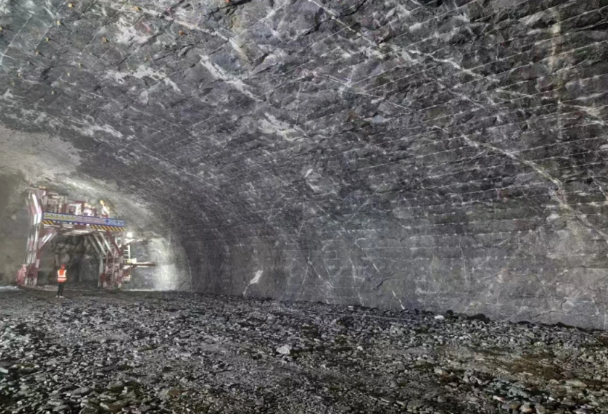

这一系列精细化管控举措,最终转化为令人瞩目的工程实绩:开挖岩面平整如镜,半孔率高达98%,周边光爆孔间距误差小于2厘米,平均超挖仅7厘米,完美实现“一钎究竟”的孔痕效果。

5月30日,地下厂房Ⅰ层顶拱开挖施工高标准、高效率圆满完成。本项目地下厂房总高58.6米,分Ⅶ层开挖,Ⅰ层开挖位于厂房最顶层,开挖高度9.5米。这标记着该项目焦点区域地下厂房工程取得阶段性胜利,将为11月30日前完成主厂房岩锚梁混凝土浇筑、实现厂房控制性要害节点进度目标涤讪坚实基础。其历程中形成的“钻爆工艺标准化、质量控制精细化、施工治理规范化”的乐成治理模式,为电站后续开挖及类似工程提供了可复制、可推广的名贵经验,具有重要的示范意义。别的,项目团队还主动搭建技术交流平台,组织建设单位、监理单位开展现场观摩,其精益求精的施工品质赢得行业专家高度肯定。

这些突破性结果不但树立了地下工程精细施工的新标杆,更为后续同类项目提供了可复制、可借鉴的技术范本。

难点突破 技术护航项目全周期

在佛坪抽水蓄能项目建设历程中,项目团队直面地质条件庞大、施工空间受限等重大挑战。

金结拼装场临时桥及综合加工厂大桥施工遭遇硬岩层阻碍,原设计的15米跨度桩基仅能深入岩层2米,项目进度遇到“拦路虎”。

技术部分迅速启动专项攻关,通过地质雷达三维探测与承载力动态验算,立异提出“扩大基础+笼罩层清理”计划:将基础面下挖至稳定岩层并扩大底面积,乐成化解结构宁静隐患,为汛前节点目标抢回要害工期。

“佛坪抽水蓄能项目自建立以来就构建‘专家指导+现场攻关’的全周期技术护航体系,确保每一个进度,有技术护航,另有难度突破,更有专家委员会的精准施策,助力项目优质高效推进。”佛坪抽水蓄能项目工程治理部卖力人说。

针对狭小空间作业特性,佛坪抽水蓄能项目立异引入三大提升系统:智能通风系统实时监测空气质量、“扒渣机+装载机+错车道”组合运输计划提升出渣效率、机械化喷混设备,使单班工效提升30%。

立异应用光面爆破技术,通过特殊药卷与间隔装药工艺,将爆破残孔率提升至86%以上,单耗控制在3.2千克每立方米的行业领先水平。同步实施潜孔钻超长钻孔技术,既完成地质超前预报又提升钻孔效率,实现降本提速双重突破。

通过地质条件优化、技术立异与治理机制革新的深度融合,项目形成可复制的庞大地质施工技术体系。

凝聚协力 为项目整体推进注入强劲动力

在佛坪抽水蓄能电站建设现场,一场凝聚多方力量的攻坚战正在推进。

雷竞技集团水电股份从全系统抽调技术专家、业务主干组成突击队,通过“专家驻场+网格协同”模式突破部分壁垒,形成治理、技术、施工三方联动的攻坚协力。

在网格化治理实践中,治理方、技术方与建设方突破部分壁垒,通过建立跨部分协作平台、共享实时数据资源,形成多维度联动的“组合拳”。

依托“日保周、周保月、月保季”的闭环管控机制,以每日施工日志精准锚定节点、每周专题会商动态纠偏、每月综合评估优化资源配置,层层压实目标责任,实现项目进度从微观到宏观的全周期可控。

5月18日,机组及隶属设备和配套设备采购完成招标,标记着工程正式进入机电装置要害阶段。同时,项目治理部以“零缺陷移交”为目标,严格对标中国电力优质工程奖、国家优质工程金奖的创优标准,全面启动质量提升专项行动。

“我们要以佛坪抽水蓄能项目为载体,打造绿色能源高质量生长标杆工程,在攻坚阶段坚持技术立异驱动、质量精益管控、生态优先生长,始终坚持‘时时在线’的责任意识,以实际行动践行国企使命,用精品工程诠释新时代能源转型的继续!”陕西水电开发集团董事长李海鹏在工程推进会上强调。
